木垒县风电项目建设全速推进

发布时间:2025-07-16 13:08:14
来源:丝路昌吉客户端

字体:

A+ A. A-

  丝路昌吉/昌吉州融媒体中心讯(通讯员 曾宪涛 加尔斯 王子骏报道连日来,木垒县风电项目建设稳步推进,各项目施工单位以“拼”的劲头、“抢”的节奏、“实”的作风,争分夺秒抢进度,跑出项目建设“加速度”。

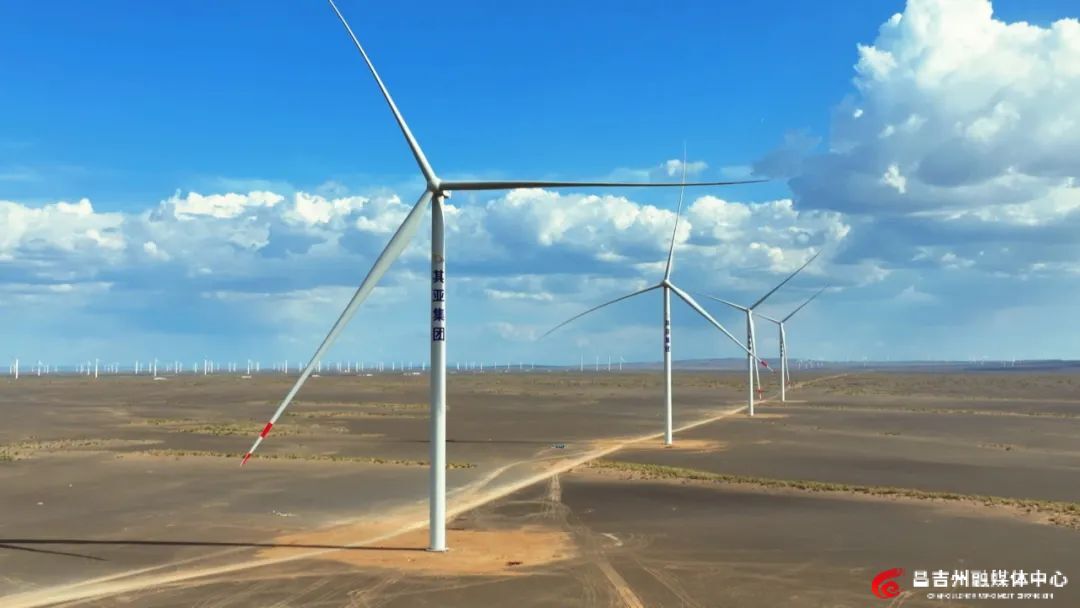

国家电投上海电力120万千瓦风力发电项目配套设施施工现场。通讯员加尔斯 摄

  在国家电投上海电力120万千瓦风力发电项目建设现场,一派热火朝天的景象。混凝土搅拌车穿梭往来,挖掘机铁臂挥舞,混凝土泵车精准作业,机器的轰鸣声此起彼伏,工人们各司其职、紧张忙碌,正全力推进220千伏升压站的建设。“项目4月15日正式开工,目前已完成了8个单体的基础施工,其中4个单体已完成框架施工。” 西北电力建设第三工程有限公司木垒风电项目副经理马超的话语中透着干劲。

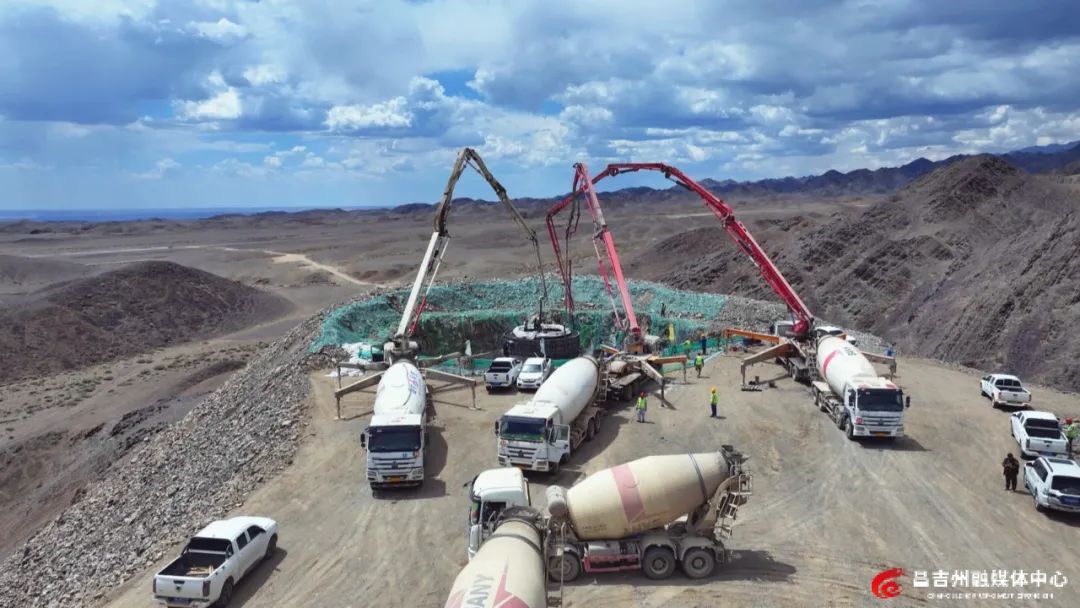

国家电投上海电力120万千瓦风力发电项目F159号基础主体浇筑现场。通讯员加尔斯 摄

  据国家电投上海电力120万千瓦风电项目副总经理刘昌河介绍,项目动态投资达54.6亿元,当前风电场已完成51%的基础施工,道路建设接近尾声,升压站基础施工完成 20%。“项目整体正按计划有序推进,计划今年10月底首批并网发电,12月底全容量并网。”

  另一处建设现场同样振奋人心——其亚集团木垒300万千瓦源网荷储一体化项目工地上,一台台白色风机如巨人般拔地而起,在风中矗立。作为目前木垒县在建的单体最大风电项目,其亚集团项目已完成14台风机吊装作业。该项目总投资90亿元,总装机容量280万千瓦,其中风电260万千瓦,规划安装284台风机,还配套建设20万千瓦时2小时的储能系统,实现了能源的高效储存与利用。“目前项目一标段已完成30%,计划2026年年底全部完成。”其亚新能源有限公司负责人付永健介绍道。

其亚集团三百万千瓦源网荷储一体化项目一台台白色风机拔地而起。通讯员加尔斯 摄

  近年来,木垒县依托丰富的风能资源和得天独厚的区位优势,抢抓机遇,把光伏风力发电作为调整能源结构、发展循环经济和节能减排的重要抓手,从招商引资,项目建设,再到全方位保障要素供给,木垒县多点发力,全力推动风光电项目快建设、早投产,为木垒经济社会高质量发展注入了新动力。
