  丝路昌吉/昌吉州融媒体中心讯(通讯员 白珂报道)连日来,昌吉市3家热源企业、9家供暖企业抢抓夏季检修黄金期,有序推进供热设施“冬病夏治”各项工程,全面排查整治管网隐患,保障今冬采暖季安全稳定供热。

  供热“冬病夏治”,就是在供暖季结束后,抢抓非供暖窗口期,对供热设施开展全面检修改造,集中整治管网老化、管道破损、供热不稳定等突出问题,提前消除供暖隐患。

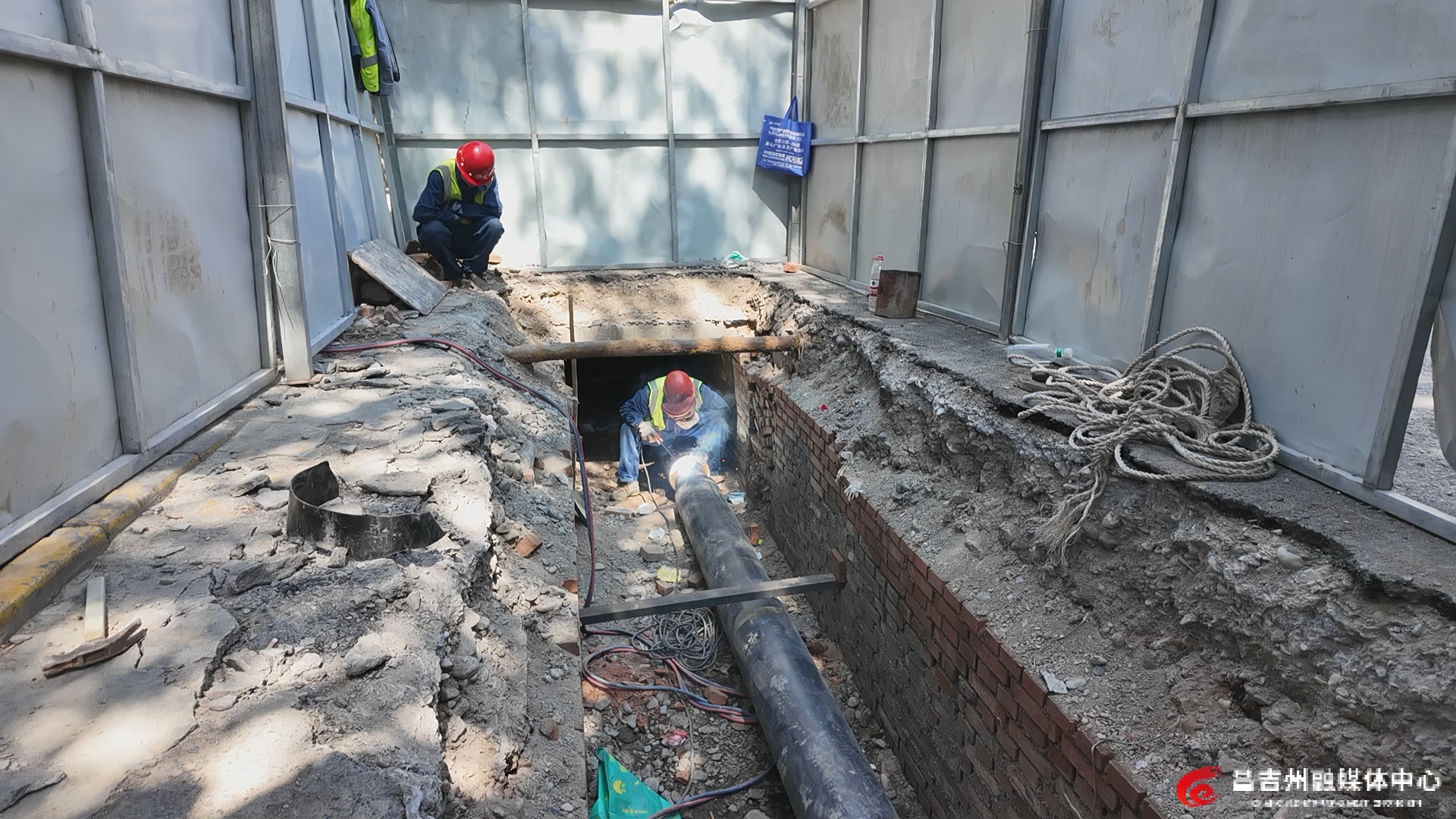

  昌吉热力有限责任公司毛纺厂一网供热管网提升改造施工现场。通讯员白珂 摄

  在昌吉热力有限责任公司毛纺厂一网供热管网提升改造施工现场,施工人员抢抓工期,开展管道开挖、管口焊接等作业。“这次主要是更换700多米管网,项目实施后将有效解决原有管道老化、热力损耗大等问题。目前改造进度已完成约80%,剩下的9月初完工。”昌吉热力有限责任公司毛纺厂一网供热管网提升工程项目负责人牛建军说。

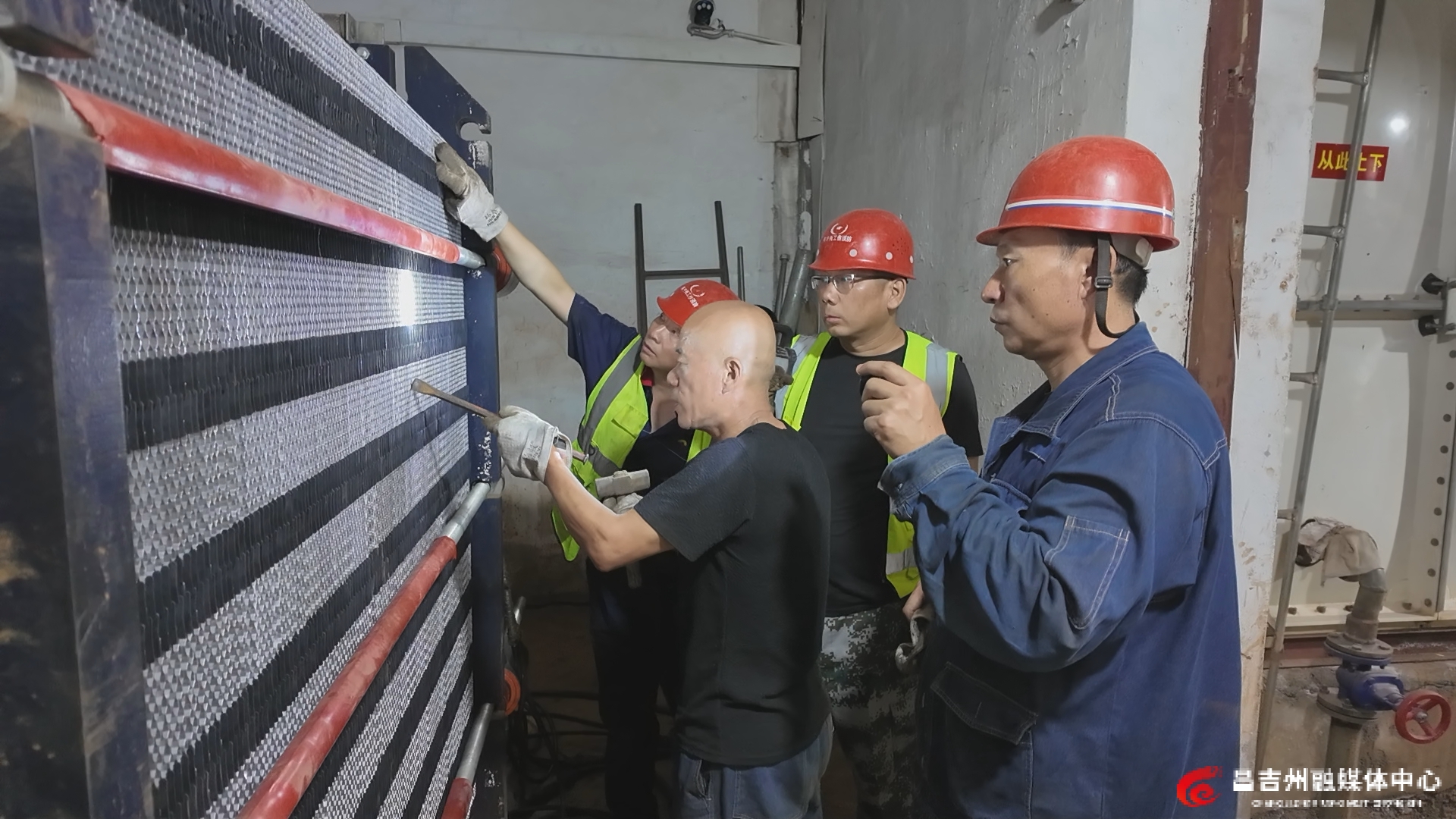

  昌吉热力有限责任公司工作人员正在安装清洗后的板式换热器。通讯员白珂摄

  昌吉热力有限责任公司自今年7月启动“冬病夏治”专项行动以来,全面开展供热设施检修养护工作,对供热管网、换热站、阀门仪表等设备逐一排查维护。同时加速推进“智慧供热”系统升级,推动供热管理数字化、智能化。依托供热管家服务模式,工作人员走进多个小区,梳理上一采暖季供热诉求,入户排查供热故障,建立问题台账,实行闭环整改。

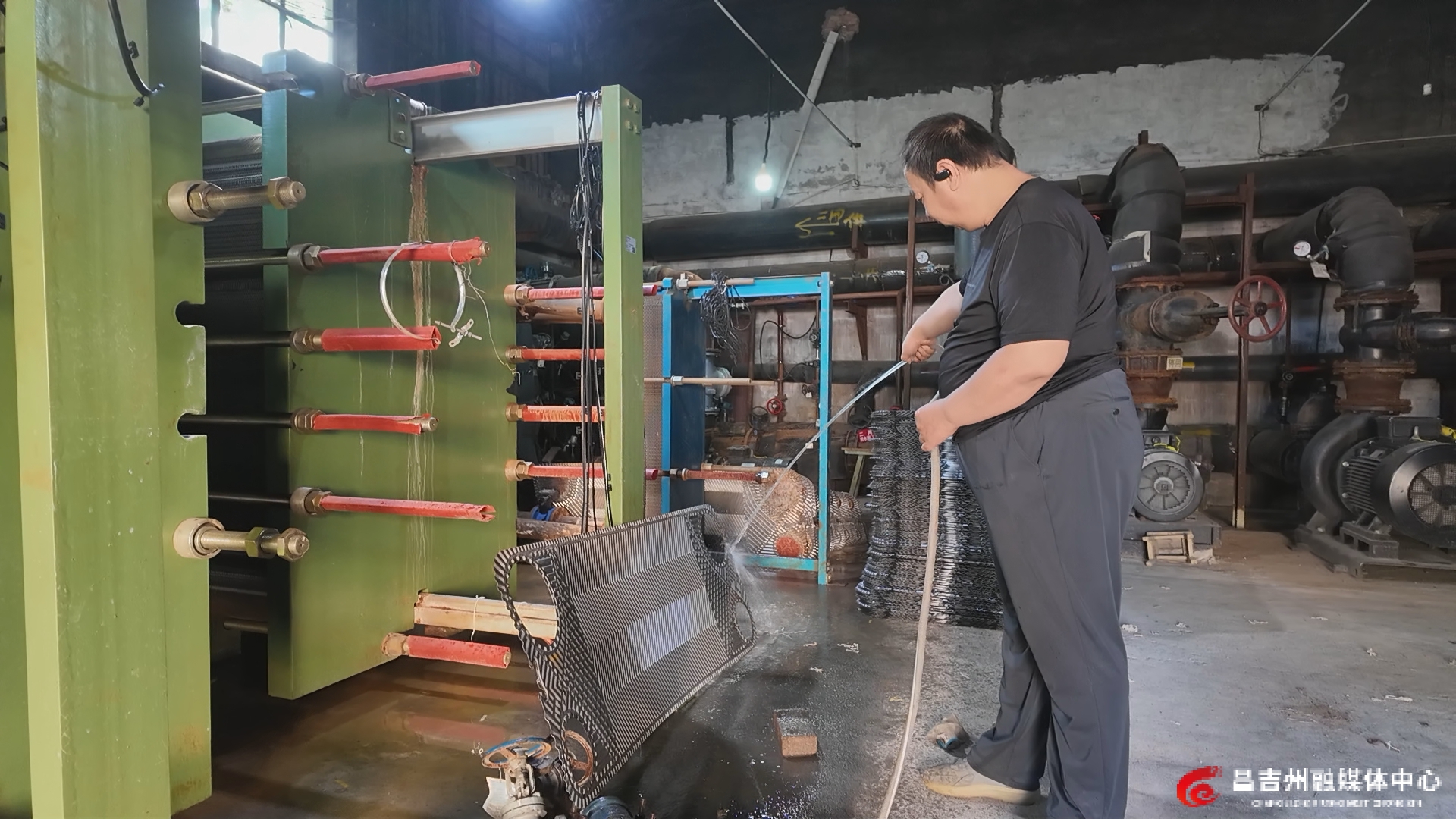

  工作人员正在冲洗板式换热器片。通讯员白珂摄

  昌吉热力有限责任公司总工程师孙德江告诉笔者:“今年公司投入500多万元实施供热‘冬病夏治’项目,共改造供热管网4000多米,更换阀门1500多台,解体拆洗板式换热器108台,更换旧的换热器9台、水泵11台。目前我们已经完成了工程量的90%。”

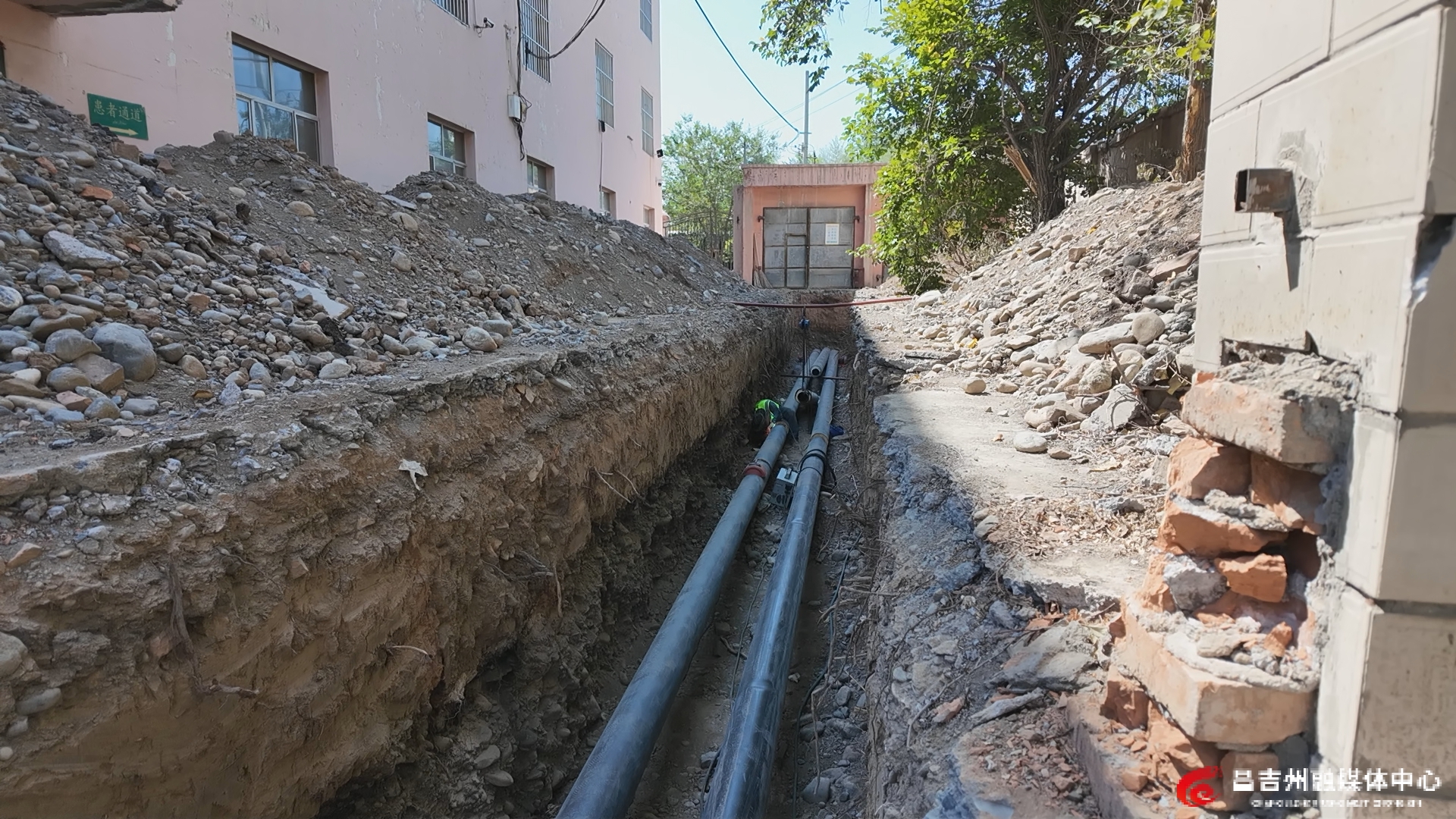

  供热管网提升改造施工现场。通讯员白珂摄

  悉,供热设施各项工程预计9月10日前全部完工,随后将开展管网注水测试,确保10月5日前具备正式供暖条件。
