三峡能源新疆吉木萨尔光储项目200兆瓦 1000兆瓦时全钒液流储能电站主体工程开工

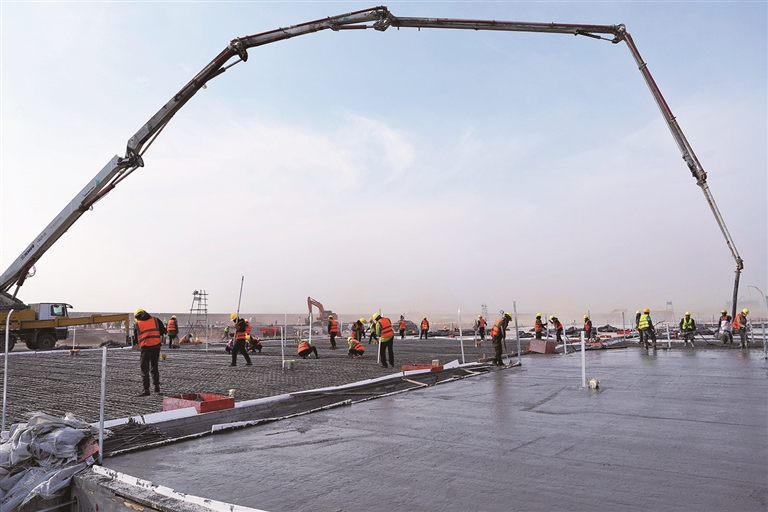

图为项目建设现场。 □本报记者 常谊谊摄
中国昌吉网讯(记者常谊谊报道)11月7日,随着三峡能源新疆吉木萨尔光储项目200兆瓦/1000兆瓦时全钒液流储能电站项目1号厂房电缆沟剪力墙支模、电缆沟浇筑砼施工工作的全面完成,标志着这座电站正式进入主体工程建设阶段。
走进施工现场,数台挖掘机、打桩机、铲车加紧作业,工人们各司其职,紧张有序地进行着基础回填和围墙压顶浇筑等工作,处处是如火如荼的建设场景。
据项目现场负责人介绍,目前,主体工程已经完成土方回填30%,3个全钒液流厂同步建设,年底前争取完成厂房、门卫室、仓库等主体工程设施建设。
近年来,全钒液流电池凭借其高安全性、长寿命和可循环利用的特点,成为长时间储能的“黑马”。项目相关负责人介绍,与锂电池“时充时放”不同,项目采用的全钒液流电池耐力更强。目前,我国新型储能项目平均储能时长为2.2个小时,而该项目投产后可维持5个小时的储能时长。
据悉,三峡能源新疆吉木萨尔光储项目200兆瓦/1000兆瓦时全钒液流储能电站由中国三峡新能源有限公司投资建设。该电站建成后可将先前建设完成的三峡能源新疆吉木萨尔光储项目1000兆瓦光伏项目发电系统多余的电能储存起来,实现对太阳能的高效利用;此外,还将进一步提升本地新能源电力消纳能力,增强电网安全性、灵活性,有效推动昌吉地区能源结构优化和清洁低碳化发展。该项工程预计2025年9月建成投运。
